第1卷      平瓦屋面施工工艺标准

第1章      适用范围

本施工工艺适用于防水等级为Ⅱ级、Ⅲ级、Ⅳ级屋面防水,在大风或地震地区,则应采取措施使瓦与屋面基层固定牢固

第2章      材料准备

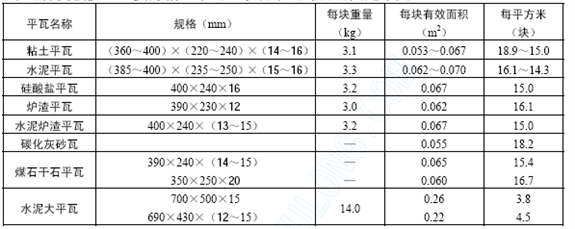

平瓦种类较多,主要为粘土平瓦、水泥平瓦与基层固定牢固



注:上表所列的重量、有效面积、每平方米块数供参考。

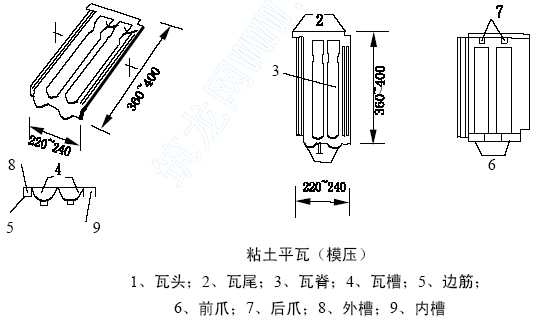

1) 粘土平瓦(模压成形)的形状见图,

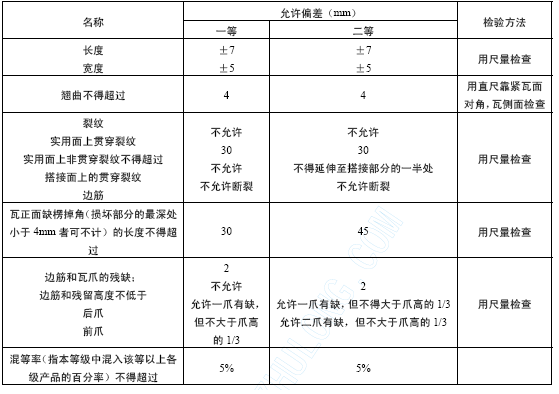

其外观检查内容和方法见下表:

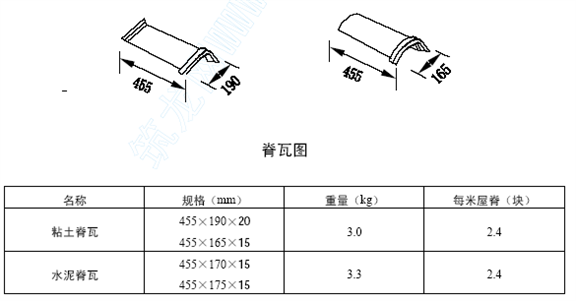

2) 脊瓦:其形状如下图:

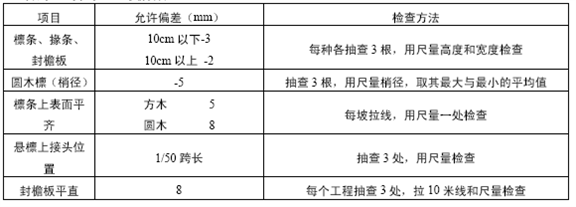

3) 檩条、掾条、封檐板:



第3章      施工机具

瓦刀、泥桶、线坠、墨斗、铁抹子、方尺、铁水平、水桶、喷壶、靠尺、锹、扁錾子、手推车、沥青壶、长毛刷、扁毛刷、尼龙线、钉锤、木锤、活动扳手、螺丝刀、角钢桌、卷尺、手锯、钢丝钳、上弯扳手、下弯扳手、开口器、皮带吊索、吊具、橡皮锤、电动砂轮、切割机、手电钻、射钉枪和射钉、钨钢电动圆盘锯



第4章      施工工艺流程

第1节      操作工艺顺序

清理基层→干铺卷材→钉顺水条→钉挂瓦条→铺瓦→检查验收→淋水试验

第2节      操作要点

  1. 基层上的的灰尘、杂物清扫干净后,自上而下、平行于屋脊干铺一层卷材。卷材搭接顺序流水方向,搭接宽度不少于50mm。按设计要求间距在卷材上钉顺水条压实。顺水条表面应平整。

  2. 在顺水条上拉通线铺钉挂瓦条,其间距应根据瓦的尺寸和屋面坡度确定。挂瓦条应铺贴牢固,上棱成一直线,表面平整。

  3. 铺瓦前要选瓦。凡缺边、掉角、裂缝、砂眼、翘曲不平、张口缺爪的瓦,不得使用。通过铺瓦预排,山墙和天沟处如有半瓦,应预先锯号。

  4. 上瓦要自上而下两坡同时对称上,严禁单坡上瓦,以防屋架受力不均导致变形,挂瓦宜采用“一步九块瓦”方法。上瓦时九块平瓦整齐捆成一摞,均匀平稳的摆在屋面上,位置应相互交错。

  5. 挂瓦应从两坡的檐口同时对称开始。每坡屋面从左侧山头推进。屋面端头用半瓦错缝。瓦要与挂瓦条挂牢,瓦爪与瓦槽要搭接紧密,并保证搭接长度。檐口瓦要用镀锌铁丝栓牢于檐口挂瓦条上。当屋面坡度大于50%时、大风和地震地区,每片瓦均需用镀锌铁丝固定于刮瓦条上。瓦搭接要避开主导风向,以防漏水。檐口要铺成一条直线,瓦头挑出檐口长度5070 mm。天沟处的瓦要根据宽度及斜度弹线锯料,沟边瓦要按设计规定伸入天沟内5070 mm,靠近屋脊瓦处的第一排瓦应用水泥砂浆固定牢。但切忌灰浆突出瓦外,以防止此处渗漏。整坡瓦面应平整,行列横平竖直,无翘角和张口现象。

  6. 脊瓦要在平瓦挂完后拉线铺放。接口需顺主导风向。扣脊瓦要用12.5 石灰麻刀砂浆铺座平实,其搭接缝用水泥石灰砂浆嵌填,缝口平直,砂浆严密。铺好的屋脊斜脊表观平直无起伏现象。

在泥背或钢筋混凝土基层上铺放平瓦时,前后坡应自上而下同时对称、分别分两层铺抹,待第一层干燥后再抹铺第二层,随抹随铺平瓦。

第5章      质量标准

第1节      主控项目

  1. 平瓦及脊瓦的质量必须符合设计要求,检查出厂合格证,质量检验批报告.

  2. 平瓦必须铺置牢固,地震设防地区或坡度大于5%的屋面,应采取固定加强措施。

第2节      一般项目

  1. 挂瓦条应分档均匀,铺钉平整、牢固;瓦面平整,行列整齐,搭接紧密,檐口平直,脊瓦在两坡面瓦上的搭盖宽度,每边不小于40mm;瓦伸入天沟、檐沟的长度为5070mm;天沟、檐沟的防水层伸入瓦内的宽度不小于150mm;瓦头挑出封檐板的长度为5070mm;突出屋面的墙或烟囱的侧面瓦伸入泛水宽度不小于50mm

  2. 脊瓦应搭盖正确,间距均匀,封堵严密,屋脊和斜脊应顺直,无起伏现象。

  3. 泛水做法应符合设计要求,顺直整齐,结合严密,无渗漏,平瓦屋面与立墙及突出屋面结构等交接处,均应做泛水处理。天沟、檐沟的防水层,应采用合成高分子防水卷材、高聚物改性沥青防水卷材、沥青防水卷材、金属板材或塑料板材等材料铺设。

第6章      成品保护

瓦屋面属非上人屋面,严禁在瓦屋面上行走及堆放材料。

第7章      安全与环境

  1. 卷扬机操作工应持证上岗。

  2. 屋面临边应有护栏及竖挂安全网进行围挡。

  3. 操作工人进岗前应进行三级安全教育。

  4. 对操作工人进行安全技术交底。

  5. 操作工人在屋面作业时严禁乱扔乱抛材料。

  6. 操作工人上岗前正确佩戴安全帽并严禁酒后作业。

  7. 现场临时用电应按照三级配电,二级保护进行设置。

  8. 破损材料应集中运到垃圾堆放区。

第8章      施工注意事项

  1. 平瓦屋面的横缝、竖缝,一般不得同砂浆封堵。如需封堵时,封堵砂浆不应露出缝口之外,可将砂浆嵌入瓦下,避免砂浆干缩开裂后,水从裂缝中渗入漏水;

  2. 挂瓦时,操作工人应避免在瓦上行走。如必须时,脚应踩在瓦的端头,使瓦不被踩断。挂瓦过程中发现坏瓦,应及时剔除更换。

第9章      质量记录

  1. 使用的各种材料的出厂合格证(质量保证书) 及进场的复试记录;

  2. 隐蔽工程检查资料及各工序的质量评定资料;

  3. 施工中的配合比、计量记录、养护记录,工序间的交接资料;

  4. 专项施工方案和技术交底;

  5. 施工日志








第 7 页 共 7

评星:
  • 0
  • 0

作品评论(0)

登录 后参与讨论
相关推荐:
本站所有资源由用户上传,仅供学习和交流之用;未经授权,禁止商用,否则产生的一切后果将由您自己承担!素材版权归原作者所有,如有侵权请立即与我们联系,我们将及时删除
浏览:491 次数:3
下载:免费下载 收藏:0
等级:
编号:53378 8
文件格式:word文档
文件大小:185KB
投稿:ZYJ 进入
上传时间:2016/1/19 17:26:09
如有侵权请联系删除

您可能在找这些:

网站首页 典尚平台 建筑素材 三维模型 室内装修 视频素材网 上传教程 帮助中心 热门搜索 版权申明 关于我们 联系典尚

Copyright © 2000-2020 www.jzsc.net.粤ICP备07047611号 All Rights Reserved.

客服QQ:609470690 客服电话:0755-83549300 深圳市典尚风设计有限公司

Copyright© 2016典尚平台 JZSC.NET

网站推荐使用腾讯、Chrome浏览器浏览,不推荐360,很卡

粤公网安备 44030302000908号

QQ咨询
推广分享
×
复制本页url网址

推广详情

如您已登录,分享网址将自动加载您的推广编号,您将获得2元/注册用户的奖励。

推广记录  积分记录

网站首页
回顶部
